時光流轉,家境漸新。相較于3月份,益眾·璽樾項目4月施工進度穩步提速,各項裝修及配套工序物料有序進場、高效推進:
外墻真石漆由75% 完成至95%;公區墻磚、地磚由20%完成至100%;玻璃窗扇安裝由20% 完成至50%;住宅一戶一表進場安裝完成至90%;公區吊頂進場安裝完成至20%;其余各項配套工序正在逐步推進中。

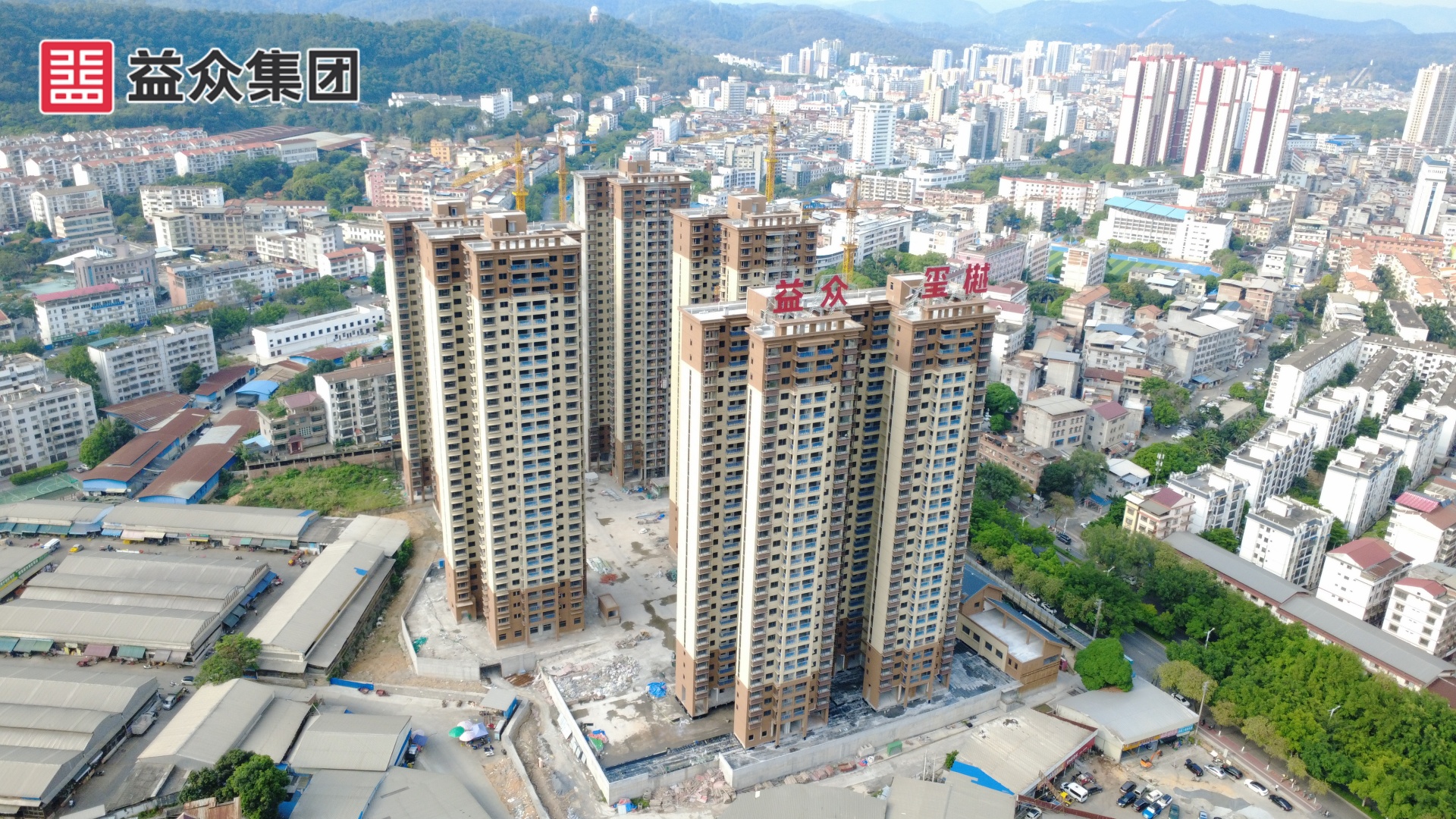

益眾·璽樾特此敬呈4月工程進度,邀您共鑒家園的點滴變化。

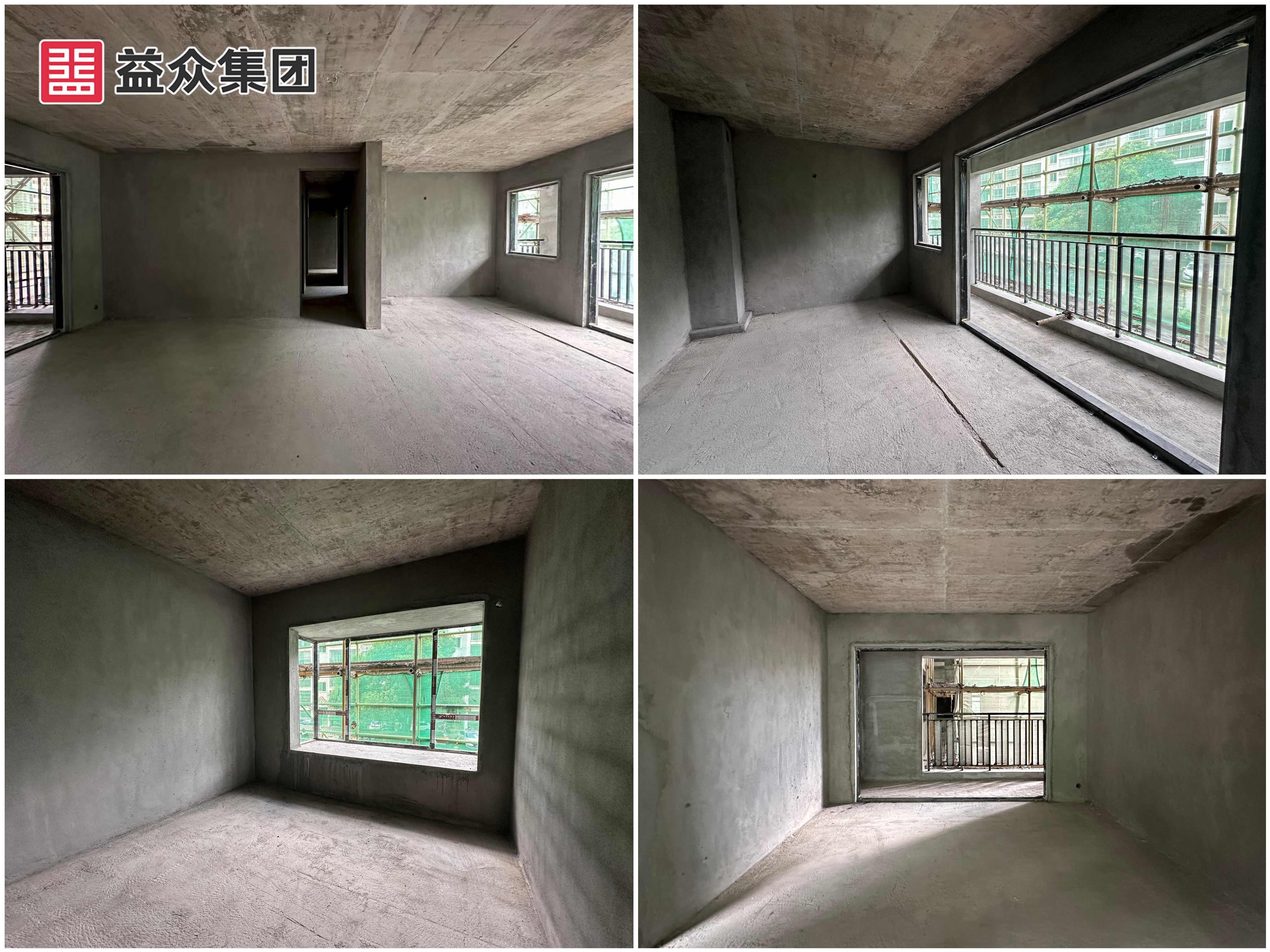

143㎡戶型精裝樣板間


122㎡戶型精裝樣板間
<svg viewbox="0 0 1 1" style="float:left;line-height:0;width:0;vertical-align:top;" role="img" aria-label="插圖"></svg><svg viewbox="0 0 1 1" style="float:left;line-height:0;width:0;vertical-align:top;" role="img" aria-label="插圖"></svg><svg viewbox="0 0 1 1" style="float:left;line-height:0;width:0;vertical-align:top;" role="img" aria-label="插圖"></svg><svg viewbox="0 0 1 1" style="float:left;line-height:0;width:0;vertical-align:top;" role="img" aria-label="插圖"></svg><svg viewbox="0 0 1 1" style="float:left;line-height:0;width:0;vertical-align:top;" role="img" aria-label="插圖"></svg><svg viewbox="0 0 1 1" style="float:left;line-height:0;width:0;vertical-align:top;" role="img" aria-label="插圖"></svg><svg viewbox="0 0 1 1" style="float:left;line-height:0;width:0;vertical-align:top;" role="img" aria-label="插圖"></svg>

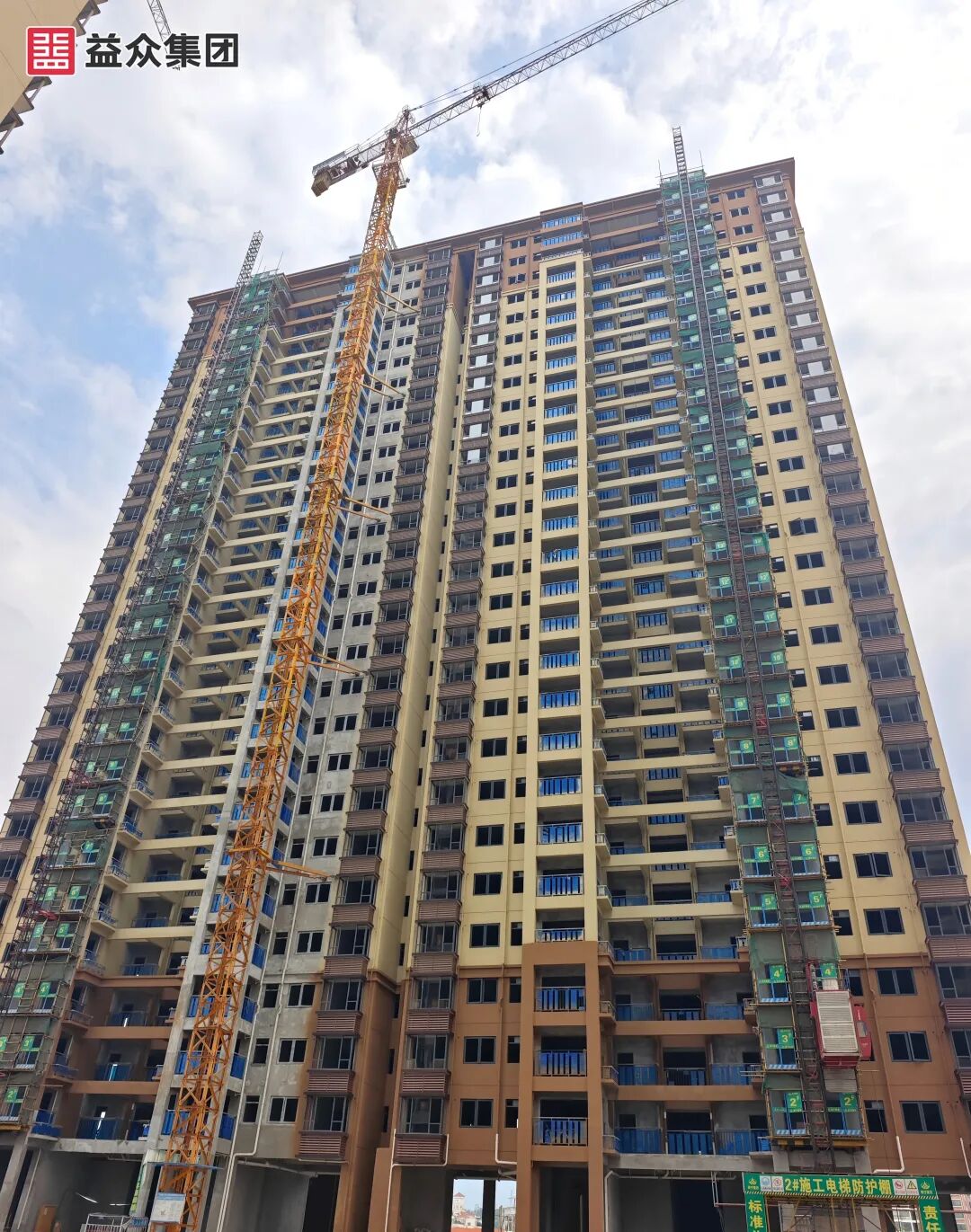

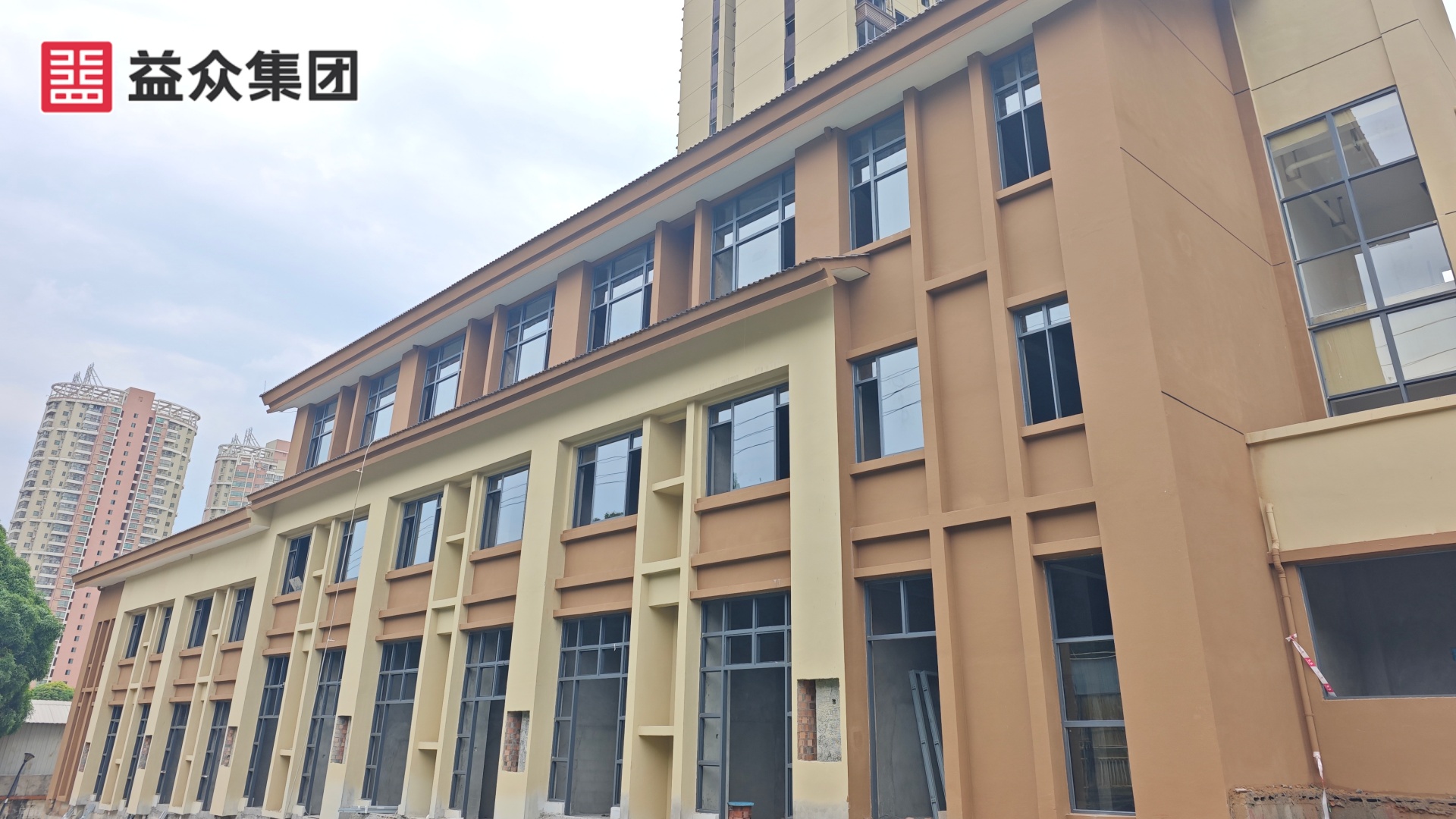

主體結構已封頂,外墻真石漆完成95%,公區地磚、墻磚施工完成100%,公區吊頂材料搬運完成75%,一戶一表安裝完成90%。

<svg viewbox="0 0 1 1" style="float:left;line-height:0;width:0;vertical-align:top;" role="img" aria-label="插圖"></svg><svg viewbox="0 0 1 1" style="float:left;line-height:0;width:0;vertical-align:top;" role="img" aria-label="插圖"></svg><svg viewbox="0 0 1 1" style="float:left;line-height:0;width:0;vertical-align:top;" role="img" aria-label="插圖"></svg><svg viewbox="0 0 1 1" style="float:left;line-height:0;width:0;vertical-align:top;" role="img" aria-label="插圖"></svg><svg viewbox="0 0 1 1" style="float:left;line-height:0;width:0;vertical-align:top;" role="img" aria-label="插圖"></svg><svg viewbox="0 0 1 1" style="float:left;line-height:0;width:0;vertical-align:top;" role="img" aria-label="插圖"></svg>

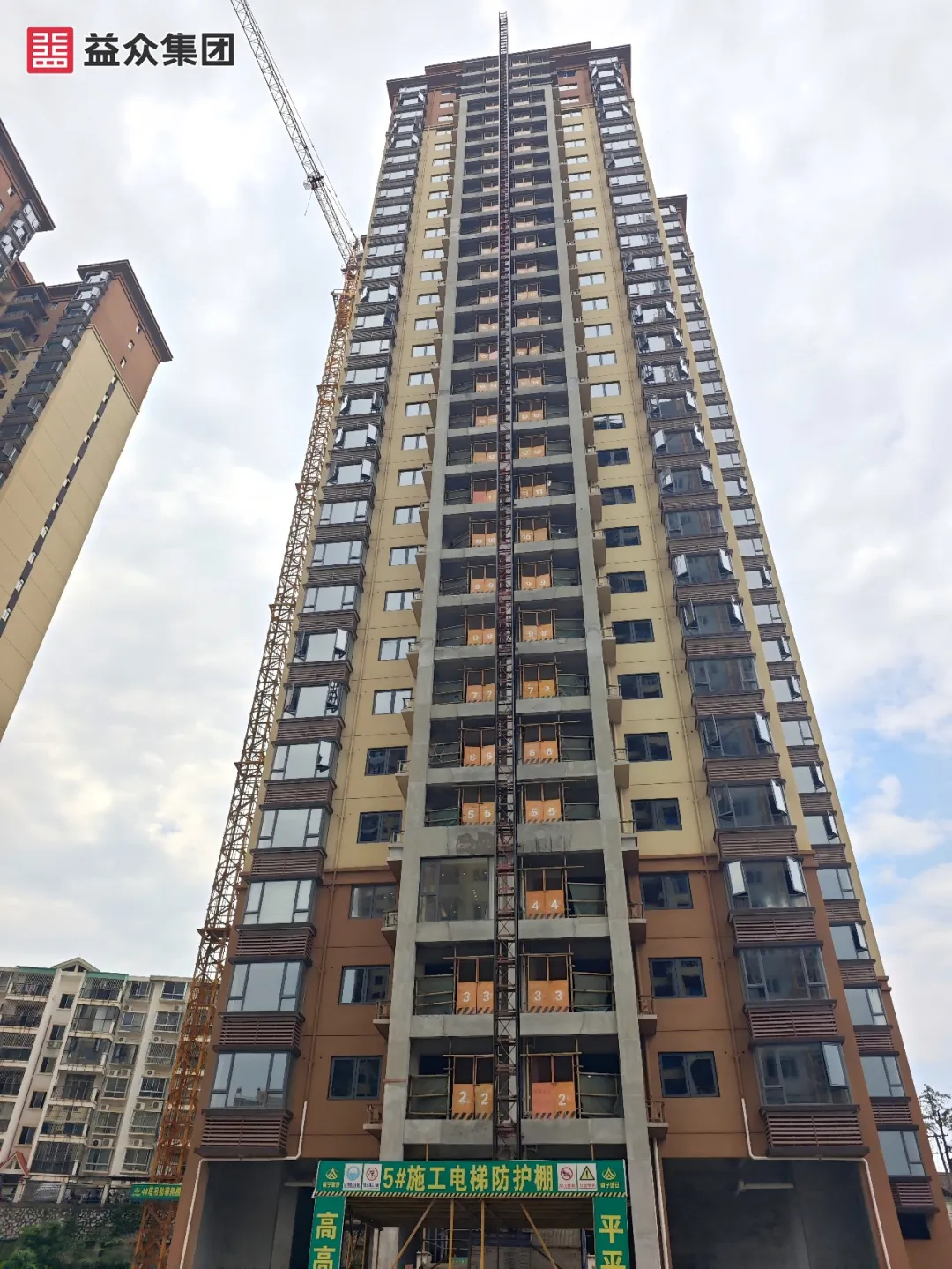

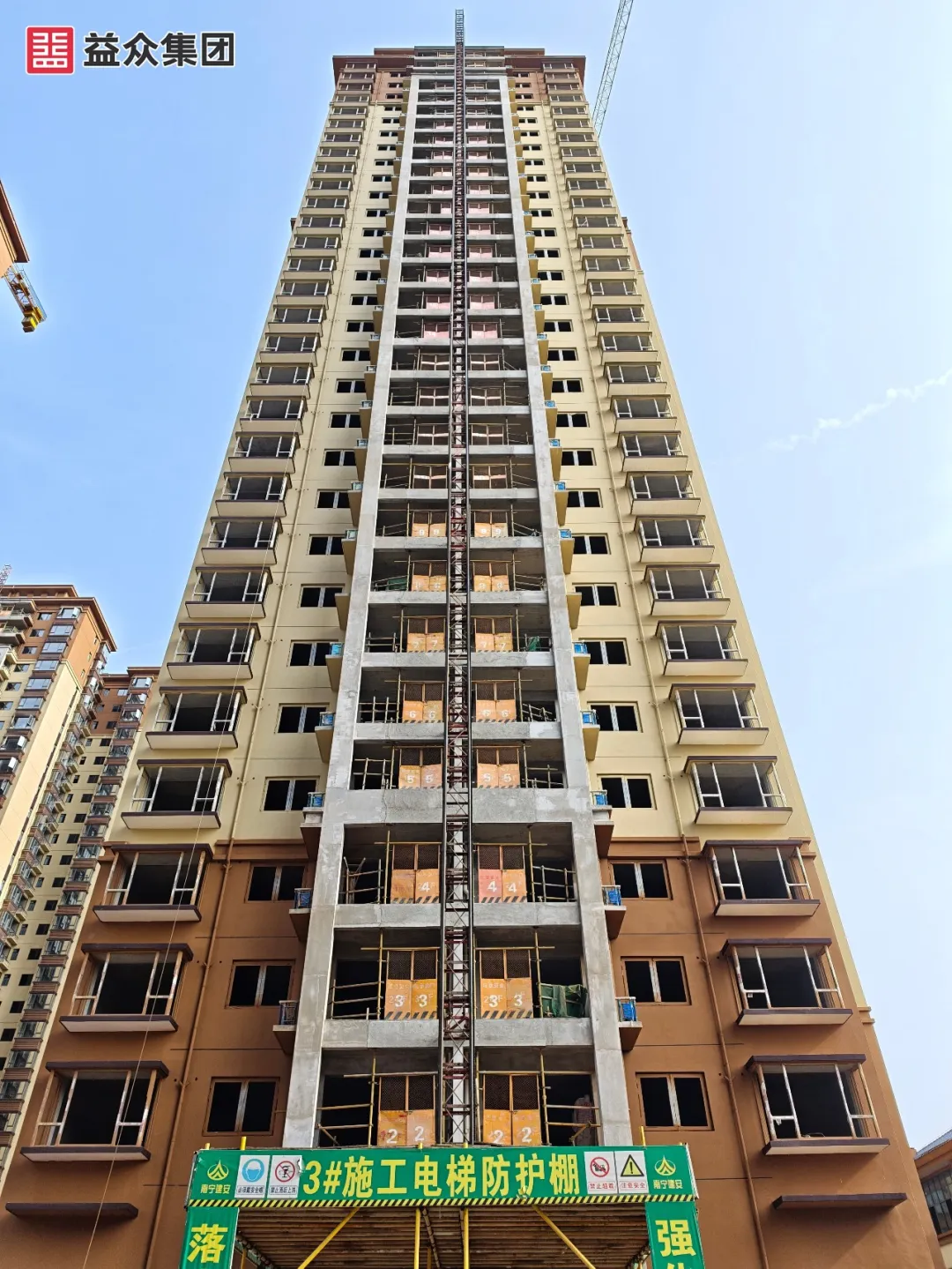

主體結構已封頂,外墻真石漆完成95%,公區地磚施工完成100%,公區墻磚完成100%,一戶一表安裝完成90%。

<svg viewbox="0 0 1 1" style="float:left;line-height:0;width:0;vertical-align:top;" role="img" aria-label="插圖"></svg><svg viewbox="0 0 1 1" style="float:left;line-height:0;width:0;vertical-align:top;" role="img" aria-label="插圖"></svg><svg viewbox="0 0 1 1" style="float:left;line-height:0;width:0;vertical-align:top;" role="img" aria-label="插圖"></svg><svg viewbox="0 0 1 1" style="float:left;line-height:0;width:0;vertical-align:top;" role="img" aria-label="插圖"></svg><svg viewbox="0 0 1 1" style="float:left;line-height:0;width:0;vertical-align:top;" role="img" aria-label="插圖"></svg><svg viewbox="0 0 1 1" style="float:left;line-height:0;width:0;vertical-align:top;" role="img" aria-label="插圖"></svg>

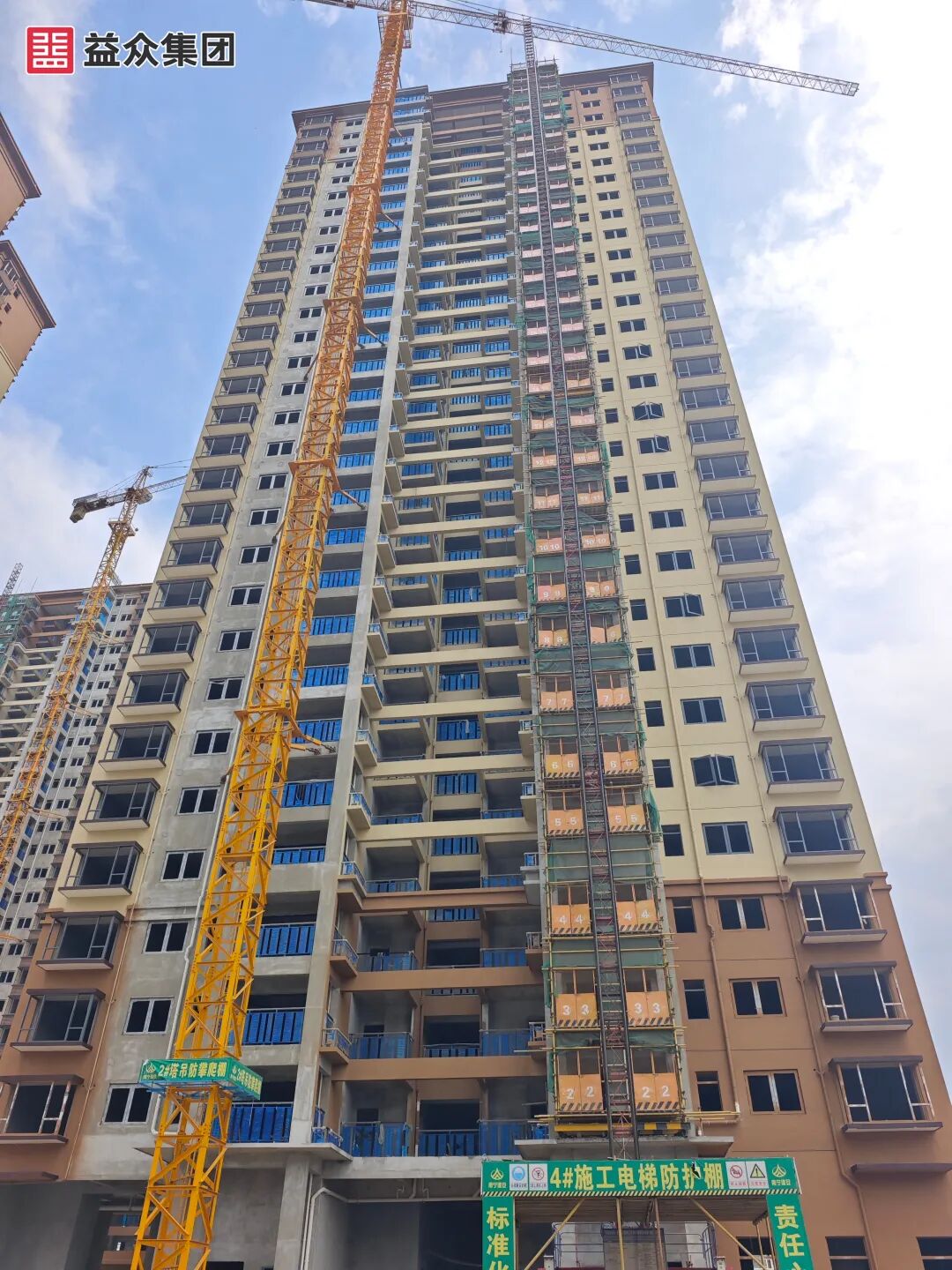

主體結構已封頂,外墻真石漆完成95%,公區地磚、墻磚施工完成100%,公區接線施工完成90%,一戶一表安裝完成90%。

<svg viewbox="0 0 1 1" style="float:left;line-height:0;width:0;vertical-align:top;" role="img" aria-label="插圖"></svg><svg viewbox="0 0 1 1" style="float:left;line-height:0;width:0;vertical-align:top;" role="img" aria-label="插圖"></svg><svg viewbox="0 0 1 1" style="float:left;line-height:0;width:0;vertical-align:top;" role="img" aria-label="插圖"></svg><svg viewbox="0 0 1 1" style="float:left;line-height:0;width:0;vertical-align:top;" role="img" aria-label="插圖"></svg><svg viewbox="0 0 1 1" style="float:left;line-height:0;width:0;vertical-align:top;" role="img" aria-label="插圖"></svg><svg viewbox="0 0 1 1" style="float:left;line-height:0;width:0;vertical-align:top;" role="img" aria-label="插圖"></svg>

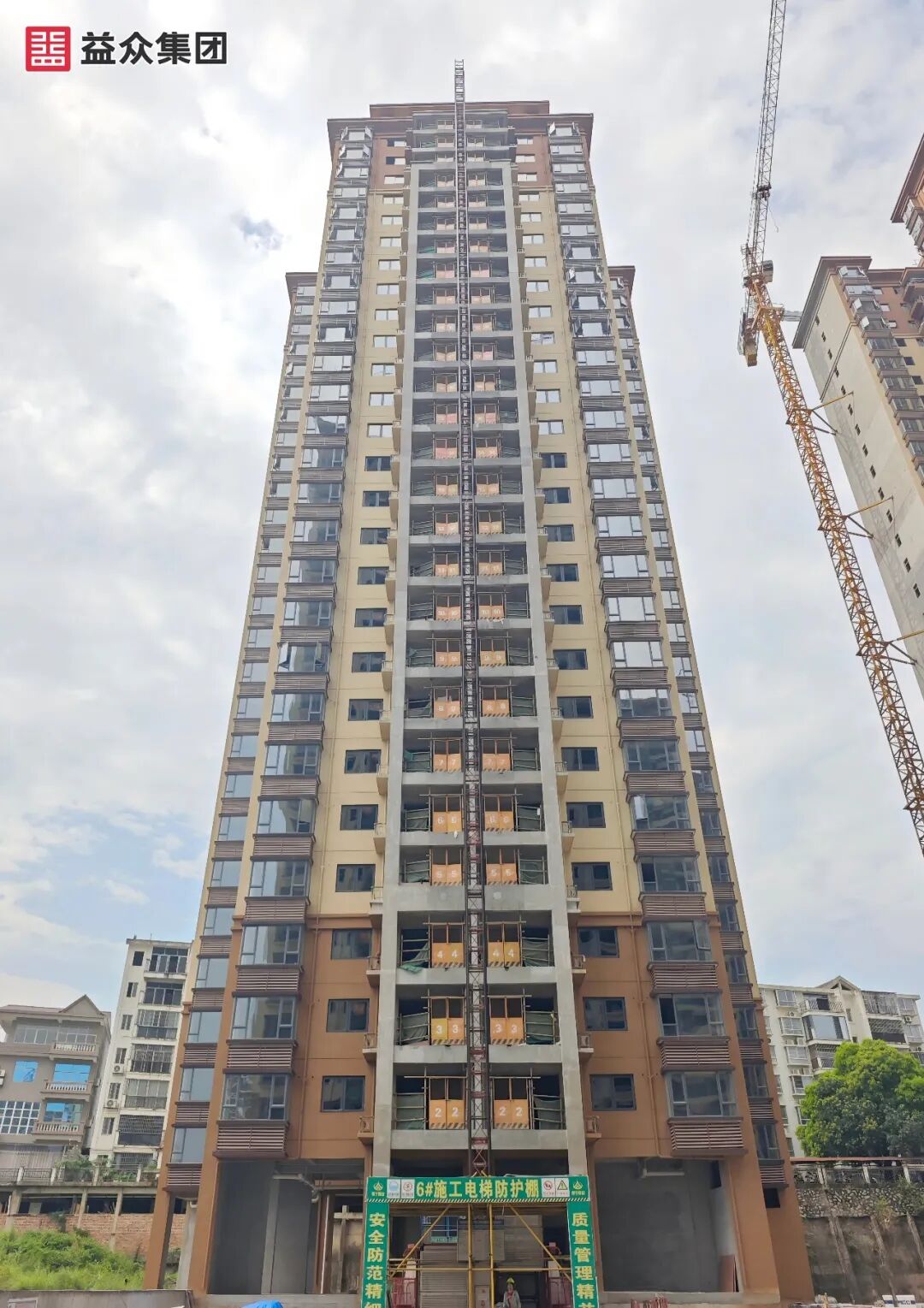

主體結構已封頂,外墻真石漆完成95%,公區地磚、墻磚完成100%,窗扇玻璃安裝完成100%,衛生間、陽臺防水施工完成40%,公區吊頂施工完成40%,一戶一表安裝完成90%。

<svg viewbox="0 0 1 1" style="float:left;line-height:0;width:0;vertical-align:top;" role="img" aria-label="插圖"></svg><svg viewbox="0 0 1 1" style="float:left;line-height:0;width:0;vertical-align:top;" role="img" aria-label="插圖"></svg><svg viewbox="0 0 1 1" style="float:left;line-height:0;width:0;vertical-align:top;" role="img" aria-label="插圖"></svg><svg viewbox="0 0 1 1" style="float:left;line-height:0;width:0;vertical-align:top;" role="img" aria-label="插圖"></svg><svg viewbox="0 0 1 1" style="float:left;line-height:0;width:0;vertical-align:top;" role="img" aria-label="插圖"></svg><svg viewbox="0 0 1 1" style="float:left;line-height:0;width:0;vertical-align:top;" role="img" aria-label="插圖"></svg>
主體結構已封頂,外墻真石漆完成95%,公區地磚、墻磚完成100%,窗扇玻璃安裝完成95%,一戶一表安裝完成90%,衛生間、陽臺防水施工完成30%,公區吊頂施工完成10%。

<svg viewbox="0 0 1 1" style="float:left;line-height:0;width:0;vertical-align:top;" role="img" aria-label="插圖"></svg><svg viewbox="0 0 1 1" style="float:left;line-height:0;width:0;vertical-align:top;" role="img" aria-label="插圖"></svg><svg viewbox="0 0 1 1" style="float:left;line-height:0;width:0;vertical-align:top;" role="img" aria-label="插圖"></svg><svg viewbox="0 0 1 1" style="float:left;line-height:0;width:0;vertical-align:top;" role="img" aria-label="插圖"></svg><svg viewbox="0 0 1 1" style="float:left;line-height:0;width:0;vertical-align:top;" role="img" aria-label="插圖"></svg><svg viewbox="0 0 1 1" style="float:left;line-height:0;width:0;vertical-align:top;" role="img" aria-label="插圖"></svg>
主體結構已封頂,鋁合金門窗安裝完成100%,外架拆除完成100%,外墻真石漆完成95%,大門連廊混凝土澆筑完成。

<svg viewbox="0 0 1 1" style="float:left;line-height:0;width:0;vertical-align:top;" role="img" aria-label="插圖"></svg><svg viewbox="0 0 1 1" style="float:left;line-height:0;width:0;vertical-align:top;" role="img" aria-label="插圖"></svg><svg viewbox="0 0 1 1" style="float:left;line-height:0;width:0;vertical-align:top;" role="img" aria-label="插圖"></svg><svg viewbox="0 0 1 1" style="float:left;line-height:0;width:0;vertical-align:top;" role="img" aria-label="插圖"></svg><svg viewbox="0 0 1 1" style="float:left;line-height:0;width:0;vertical-align:top;" role="img" aria-label="插圖"></svg><svg viewbox="0 0 1 1" style="float:left;line-height:0;width:0;vertical-align:top;" role="img" aria-label="插圖"></svg>
主體結構已封頂,內外墻砌筑完成100%,窗扇安裝完成100%,外墻真石漆完成95%,斜屋面瓦片施工完成100%。

益眾·璽樾正在穩步推進項目建設,更多實景工程播報,敬請持續關注。
